保障晶科能源项目供电服务

省内单段最长电缆完成交流耐压试验

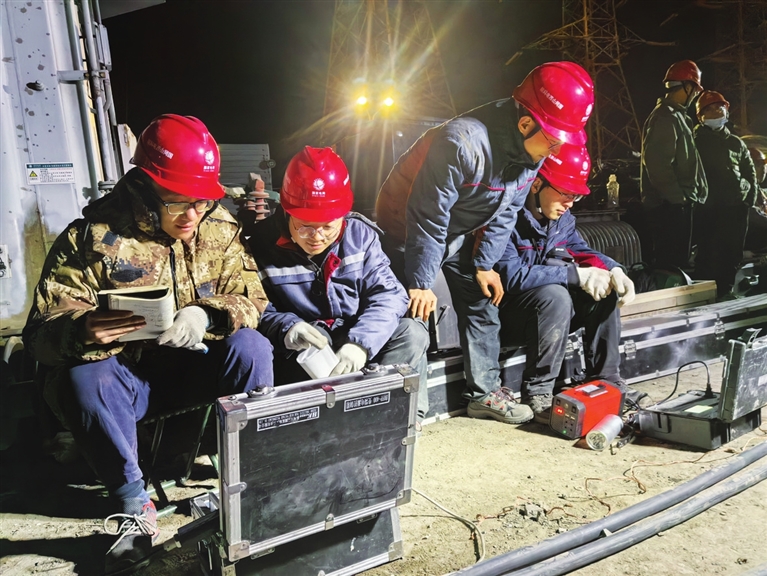

工作人员在设备上监测数值。

  本报讯  “龙晖Ⅱ线电缆交流耐压试验结束,耐受电压及各项测量数据全部满足规程要求,试验一次性通过!”3月17日凌晨5时,随着操作箱监视屏的电压数值从216千伏逐渐降为零,经过连续15个小时不间断现场作业,国网山西电科院圆满完成220千伏龙晖Ⅱ线电缆交流耐压试验,标志着龙晖Ⅱ线电缆线路已通过最为严格的安装质量检验,具备按期并网条件。

  220千伏龙晖Ⅱ线电缆线路全部为新敷设电缆,截面2500平方毫米,全长17.6公里,为目前山西省单段最长的220千伏电缆线路,承担着省政府2024年重点工程——晶科能源年产56GW垂直一体化大基地项目的供电任务,是打通该项目供电的最后一个环节。

  本次试验面临着送电时间紧迫、夜晚作业条件复杂、被试电缆容量大等诸多挑战。国网山西电科院安排技术骨干对接用户需求,多次勘探作业现场,准确计算试验参数,提前完成耐压试验方案编制;相关人员克服连夜作业的疲劳,严格执行方案步骤和规程要求,全力以赴完成现场工作;积极协调省内资源,及时转运大型试验设备,调配一台备用变频电源候场试验,降低设备重载发热的不利影响,圆满完成了本次试验任务,确保了该工程顺利投产供电。(尹  哲、牛  曙、薛志刚 文/摄)
